| |
首 页 关于创杰 产 品 新 闻 案 例 支 持 联系我们


新闻分类
行业新闻
公司动态
地址:深圳市光明区马田街道马山头社区锦源兴高新科技产业园13栋1102
传真: 0755-27163566
邮箱: 15013828825@139.com
点击这里给我发消息
行业新闻
当前位置:首 页 > 新闻资讯 > > 行业新闻

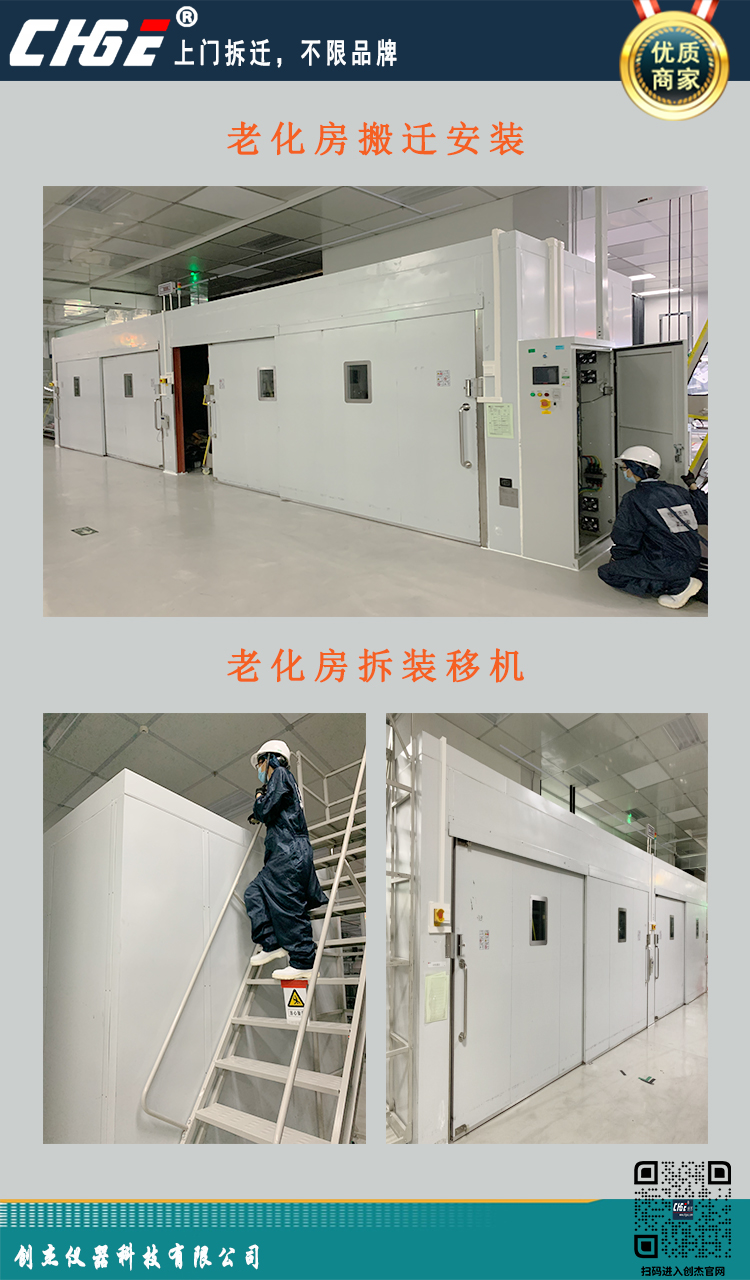

高温恒温老化房搬迁移动到新场地改造升级,到底要注意哪些事项?

高温恒温老化房搬迁移动到新场地改造升级,到底要注意哪些事项?

关键词:高温老化房搬迁、恒温老化房搬迁、高温恒温老化房搬迁、老化房迁移、老化房改造、老化房升级

一套"搬完能用就行"的理念,往往后期存在着诸多隐患,能用和好用是两个完全不同的概念和体验。

引子:那台"搬完能升温正常就行"的老化房

去年秋天,一家做储能变流器的客户把高温老化房从老厂搬到三十公里外的新园区。设备落地、通电、升温,一切顺利。第三天做老化测试,问题来了:设定 65℃,控温表显示 65.2℃,可产品架顶层实测 71℃,靠门一侧只有 58℃。

设备没坏,加热管没坏,风机也在转。坏掉的是那个看不见的东西——温度场。

高温恒温老化房从来不是一台"可以整体吊走的柜子"。它是保温围护、循环风道、加热功率、控制系统、安全联锁五套系统咬合出来的一立方一立方的稳定空间。拆开、装车、再拼回去,拼的是钢板,丢的常常是那个"均匀"。

这篇文章把转场过程里真正会出事的地方,按时间顺序拆成三段:搬之前看什么、搬的时候保什么、搬完之后验什么。


一、先建立一个认知:老化房搬迁,本质是"温度场重建"

很多转场事故的根子,在立项那天就埋下了——把老化房当成"可搬迁设备",按普通产线设备的逻辑排计划:拆、运、装、通电,四步。

实际上,一台典型的高温恒温老化房包含:

  • 围护结构:50~100mm 聚氨酯或岩棉彩钢库板,拼装式,靠板缝与密封胶形成气密层
  • 循环系统:离心风机、送回风道、均流孔板,排风机联动,决定温场均匀度
  • 加热系统:翅片电加热管、可控硅或 SSR 调功
  • 控制系统:PLC 或温控仪表、PT100 铂电阻、PID 参数、配方与报警阈值
  • 安全系统:独立超温保护、无风断电、门开联锁、烟感温感、灭火与报警联动

这五套系统里,只有第一套是"硬"的,剩下四套都是"调"出来的。而搬迁动作会把"调"出来的东西全部打回原形:库板拼缝的微小错位、风道段顺序的颠倒、传感器安装深度的几毫米偏差、PID 参数的一次丢失,任何一项都足以让均匀度从 ±2℃ 掉到 ±5℃ 以外。

所以转场的正确目标不是"设备能通电升温",而是"温度场回到搬迁前的状态,并且有数据能证明"。

二、搬迁前:把新场地"量三遍"

设备还没动,胜负已经定了七成。这一步做的是条件核对,不是"看一眼场地"。

1. 地面与承重

老化房满载时,库板自重、货架、治具、产品叠加,常见需要 500kg/m² 以上,重型满载老化线要做到 800~1000kg/m²。老厂房的地坪做法未必适用于新场地,尤其注意:

  • 楼层板还是首层地坪,是否需要做设备基础或钢架分散荷载
  • 地面平整度,通常要求 2 米范围内高差不超过 3mm,否则库板拼缝会张缝、门体下垂
  • 是否需要在库板下加防潮层,一楼回潮地区尤其要确认

2. 空间、净高与通道

  • 顶部要留给风道、机组、消防喷淋、桥架,机组上方还要留检修与散热空间
  • 库板单件常见长度 2~6 米,必须核对货梯尺寸、门洞宽度、楼梯转弯半径、吊装口位置
  • 房间内设备与墙面的检修间距,很多项目败在"装得进去,修不了"

3. 电气条件

  • 总容量:按加热功率留 1.2~1.3 倍余量,且要独立回路,不与大功率冲击设备共用
  • 线径、断路器、接触器规格是否与新场地配电匹配
  • 电压偏差、相序、接地电阻(一般要求不大于 4Ω)
  • 是否需要稳压或独立变压器——电压偏低会让升温速率明显变慢,很多"搬完升温慢"的抱怨其实是配电问题

4. 散热与排风

如果老化房带制冷系统,风冷机组最容易被忽略的是冷凝器散热距离。设备塞进一个通风不良的角落,夏天必然高压报警。同时要确认:

  • 老化房所在房间是否有机械排风,排出设备散热与产品挥发物
  • 若为水冷,水路、水压、水质、冷却塔容量是否到位
  • 房间本身的环境温度,直接决定制冷能力上限

5. 消防

老化房是厂区里火灾风险相对集中的区域——高温、长时间通电、产品密集。转场时消防往往要重新审验,务必提前确认:

  • 是否作为独立防火分隔,墙体与顶板的耐火做法
  • 感烟与感温探测、灭火介质的选择(电气环境通常优先气体灭火或细水雾,避免水喷淋二次损失)
  • 与厂区消防主机的联动、声光报警、疏散通道
  • 当地消防审验的具体要求,以主管部门口径为准

6. 环境与物流

新场地的粉尘、腐蚀性气体、振动源(冲床、空压机)、湿度,都会影响长期稳定性。物流方面则要提前算清吊装、转弯、临时堆放区。

这一步的交付物是一张表:《新场地条件确认表》,把上述每一项的实际测量值写进去,甲乙双方签字。后面所有关于"能不能装、要不要改"的争论,都回到这张表上说。

三、搬迁中:拆的是顺序,保的是"对应关系"

拆装阶段最值钱的两个字是编号。

1. 停机与断电

断电、降温至常温、挂牌上锁,确认加热与风机回路完全隔离后再动手。高温状态下强行拆解,既有烫伤风险,也会让库板因温差应力变形。

2. 编号系统:一板一号

库板、风道段、加热器、风机、传感器、线号管,全部按"位置编号 + 拍照 + 装箱清单"三条线同时记录。库板拼装是有方向性的,靠编号能还原,靠记忆一定出错。

3. 参数备份(最容易漏的一步)

控制柜里的配方、PID 参数、报警阈值、传感器校准系数、运行程序,必须在断电前完整备份,并现场导出一份给甲方留存。

这一条听起来像常识,但转场后"参数丢了、重新调、调不回原来状态"是最常见的隐性损失。设备能升温,客户也说不清哪里不对,只是良率慢慢变得不稳定。

4. 传感器与仪表单独包装

PT100 铂电阻、热电偶怕折、怕压、怕受潮。单独装盒、标识清楚,不要和库板一起塞进车厢。

5. 制冷系统(如有)按规范回收

有制冷机组的,先回收冷媒,不要直接拆管;铜管两端封口防潮防尘。这一步做不好,后面就是漫长的抽真空与补氟。

6. 运输与堆放

库板平放垫木、成组捆扎防变形,避免雨淋与磕碰板边——板边一旦卷边,拼缝就不可能严密了。

四、搬迁后:真正决定成败的是"再验证"

安装到位只是把设备"摆好了"。接下来这套动作,决定这台老化房还能不能算一台合格的老化房。

1. 结构与密封

板缝打胶、门封条贴合、观察窗、穿线孔与管道穿孔封堵。

2. 电气与安全联锁

绝缘与接地测试、独立超温保护动作试验、无风断电、门开停机、急停回路,逐项实测而不是"看一眼接线对不对"。

3. 风道与风机

风机转向、风量、静压、各出风口一致性。风道段装反或者均流板装错方向,是均匀度恶化最直接的原因。

4. 控制与整定

先自整定再做手动微调,重点看三件事:升温速率是否符合工艺、超调量是否可控、稳态时波动度能否回到 ±0.5℃ 量级。

5. 计量校准

搬迁过程中的振动、受潮、拆装,都可能让传感器产生漂移。建议重新校准并出具证书——这是后面所有温控数据的可信基础。

6. 验证

  1. 空载九点测温:按 GB/T 5170 系列环境试验设备检验方法布点,测均匀度与波动度
  1. 连续运行:24~72 小时连续跑,观察长时间稳态与报警情况

7. 文档交付

安装记录、电气测试记录、温度曲线、校准证书、SAT 报告,一并归档。将来客户审厂、体系审核,靠的就是这套纸。

五、六个最容易踩的坑

常见做法

后果

建议做法

只测中心一个点

均匀度问题被掩盖

九点布点,记录原始曲线

空载合格即交付

满载后局部超温、产品早期失效

按实际发热功率做负载验证

拆机前不备份参数

配方与 PID 丢失,长期稳定性下降

断电前导出并双方留档

沿用老场地配电容量

升温慢、频繁跳闸

按加热功率重新核算并留余量

冷凝器贴墙安装

夏季高压报警、制冷能力衰减

预留散热距离与检修空间

消防改造后置

验收卡住,产线无法投产

与设备转场同步立项

六、把停机损失压到最小:时间表怎么排

转场的时间成本,主要不在拆装,而在"等"——等场地整改、等配电、等消防、等调试反复。

几个实践中有效的做法:

  • 提前 4~6 周启动勘察,让场地整改与设备拆机并行,而不是串行
  • 分批转场,先搬一条线验证温度场,再动主力产线
  • 关键备件预置:门封条、铂电阻、接触器、加热管,这些件不贵,缺货却要等
  • 一家对接到底:勘察、拆解、运输、安装、调试、验证由同一支团队负责,避免"拆的人说装的人没装好,装的人说拆的人拆坏了"

写在最后

老化房搬迁的验收标准,不是"能升温",而是"温度场回到了原来的样子,而且有数据"。

如果新场地已经在规划,不妨先做一件成本最低的事:把新场地的平面图、层高、配电容量,连同老化房的原厂参数放在一起,做一次条件核对。

附:整线转场通常包含的服务环节

现场勘察与条件核对 → 转场方案与时间表 → 停机断电与拆解编号 → 包装运输 → 新场地安装与密封 → 电气与安全联锁调试 → 参数恢复与 PID 整定 → 计量校准 → 运行验证 → 交付文档与人员培训。


关于创杰

创杰(CHGE)专注于环境试验设备与可靠性测试解决方案,提供高温老化房、恒温老化房、锂电池保护板老化房、步入式老化房、高温固化房、ORT 系列恒温耐久房等产品的设计、制造、安装与维保服务,支持非标定制。

免费提供 CAD 设计图 · 上门实地测量 · 方案设计。

📞 电话/微信:15013828325 🌐 官方网站:www.chgesz.com


上一条: ORT-8 恒温老化房制造安装,可直接找源头厂家创杰仪器
下一条: 创杰仪器恒温老化房项目陆续安装,多行业客户完成验收
相关文章
高温老化房属于什么设备?一次说清它的分类、边界与影响
APEC会议周,创杰积极响应倡导:实行居家远程办公
创杰仪器恒温老化房项目陆续安装,多行业客户完成验收
高温恒温老化房搬迁移动到新场地改造升级,到底要注意哪些事项?
ORT-8 恒温老化房制造安装,可直接找源头厂家创杰仪器
一件不良品流到客户手里,成本会放大多少倍?——老化房的成本账
关于我们
About Us
公司介绍
企业文化
组织机构
公司环境
产品
Products
老化房OVEN冷库
温湿度试验箱
耐气候试验箱
试验箱出租/代客测试
试验箱维修搬迁升级
力学长度安规类试验机
试验箱纯正配件
新闻
News
行业新闻
公司动态
案例
Cases
老化房成功案例
环境试验箱案例
试验箱维修案例
恒温房搬迁案例
支持
Support
技术文章
结构技术支持
控制技术支持
低温技术支持
温湿度技术支持
地址:深圳市光明区马田街道马山头社区锦源兴高新科技产业园13栋1102
传真: 0755-27163566
邮箱: 15013828825@139.com
点击这里给我发消息
友情链接: 创杰-创拟环境,杰出品质
返回首页  |  关于我们  |  产品展示  |  客户留言  |  联系我们

Copyright 2016-2026 创杰仪器科技(深圳)有限公司 All rights reserved

粤ICP备2024298930号
